工務部 渡辺部長
グランヴィラTOKI第2期工事 25棟目の建て方が出来ました。これで25/33残り8棟今月末2棟建てる予定で進めていきます。 ここで内装クロス工事も始まりました。 仕上げに向けて進めなければなりません。...
工務部 渡辺部長
一昨日の雪も昨日からの好天でだいぶ解けました。 今日24/33棟目建て方を行っています。 残り9棟基礎は4棟出来上がっているので この後天気と見比べながら建てていきます。 ...
工務部 渡辺部長
今朝の雪 現場で8時の時点で20cmありました。 今回は前もって富士建設さんに朝から場内の通路の除雪を依頼しておいたので、もう道路の土が見えている状態になりました。 除雪しておかないといつまでも雪解け水で場...
工務部 渡辺部長
春に三日の晴れ間無し のことわざ通りこの3月は本当に天気の変化がすごく建て方にだいぶ影響してきます。 グランヴィラTOKI第2期工事 1月2月の好天気の時は土台を敷いた翌日には建てたのですが、今月に入ってからは 土台を敷...
工務部 渡辺部長
グランヴィラTOKI第2期工事 今朝から現場の雪かきです。 工事車両進入路が勾配のある所に鉄板を敷いてある為早出で雪かきをしました。 しかし4輪駆動車ならまだ入れるのですが、国中の職人さんの工事車両のワゴン車はほとんどF...
工務部 渡辺部長
大雪驚きました。 今年は1月2月塗好天に恵まれ順調に進んできた工事も先々週からの雪の影響でだいぶ遅れだしてしまいました。 そこへきて今朝のこの大雪工程に大打撃です。 気になる箇所があったため大急ぎで現場に来たのですが、問...
工務部 渡辺部長
速いものですね。 去年妻が亡くなってから1年が経とうとしています。 先週一周忌の法要する事が出来ました。 ネコ3匹の世話に追われた1年でした...
工務部 渡辺部長
グランヴィラTOKI第2期工事 今日23棟目に建て方です。 これで23/33残り10棟になりました。 あと基礎は1棟仕上がり3棟コンクリ-ト打設完了し 2棟着手型枠の建込みの段階です 未着工基礎は残り3棟ここで天候が安定...
工務部 渡辺部長
富士グランヴィラTOKI第2期工事 本日14号棟と29号棟の建て方です。 先週の土曜日に土台を敷設したのですが、今週月曜日からの雨雪の影響もあり今日の建て方になりました。 今日1日は晴天の予報なのでできるだ...

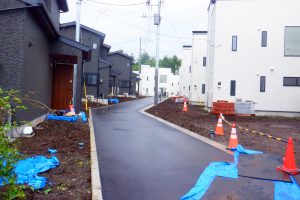

工務部 渡辺部長
富士グランヴィラTOKI第2期工事 2棟目の足場の解体工事終了しました。 解体した足場は隣の明日建て方をする33号棟に組み立てる事が出来ました。 現在足場解体出来た建物2棟のなります。...
工務部 渡辺部長
何処からメールアドレスが漏れたのかわかりませんが、フィッシング詐欺と分かるメールが毎日入ってきます。 アットユ-ネット・American Express・e-Orico・株式会社ジャックス・vizajapan・セゾンカ-...
工務部 渡辺部長
今日2月22日ニャン・ニャン・ニャンで猫の日です。 我が家のマロンの5歳の誕生日です 毎朝ファンヒ-タ-の前でゴロニャンしています。 甘え上手です。毎朝出かける前に撫でてポーズをしてくれます。癒されます。 そのマロン今ま...
